    工程概況

    某工業廠房項目屋面采用金屬板、巖棉復合鋼板,金屬屋面板內沒有設置防水透氣膜及隔氣膜,導致室內水蒸氣及外界水源進入到金屬屋面板內保溫層當中,保溫層長期吸水飽和??辈爝^(guò)程中發現在廠房37-43軸/B-E軸之間屋面板及以下設備管線上產生凝露、滴水現象,且當外界環境濕度越大時這種現象越嚴重。

    現場設備勘察情況

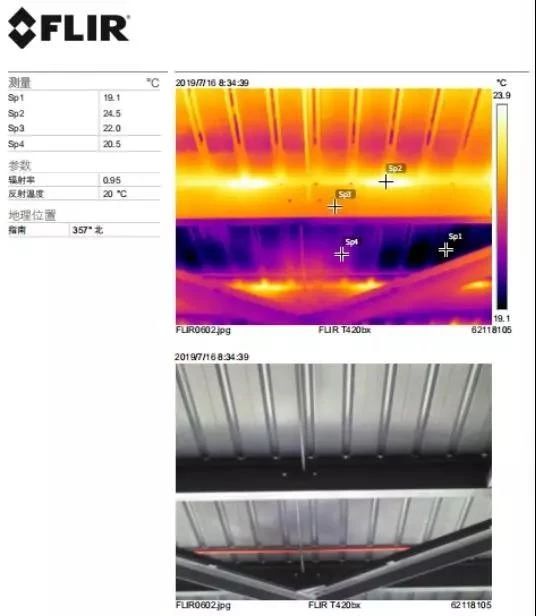

    黑色區域內溫度驟然降低,懷疑金屬屋面保溫層內部含水率相對其它部位偏高。

    原因分析

    1、結構與防水設計處理不當,金屬屋面板內沒有設置防水透氣膜及隔氣膜,導致室內水蒸氣及外界水源進入到金屬屋面板內保溫層當中,保溫層長期吸水飽和,導致局部保溫功能失效;

    2、結合項目現場情況以及設備勘察結果分析,金屬屋面板凝露區域屋面板接縫部位密封不嚴,存在漏氣現象。室外與室內空氣通過缺陷部位流通,導致室內屋面局部區域出現凝露、滴水現象。

    治理方案

    方案設計

    1、金屬屋面表面基層清理,基層清潔無塵、無污染物;

    2、采用超耐膜丁基橡膠密封防水防護膠膜滿粘系統對金屬屋面進行整體翻新。施工時,將超耐膜丁基橡膠防水防護膠膜以冷自粘方式粘貼在鋼板面上,每幅膠膜搭接寬度不少于80mm,搭接前對該部位膜面用氟膜表面改性劑處理,反復輥壓或刮壓密實;

    3、金屬板搭接松脫的拉鉚緊固后再涂裝、貼膜,使用同質膠帶進行強化處理;

    4、室內增加通風設備,加強屋頂區域空氣流通。

    施工要點

    薄自粘卷材在凹凸不平的金屬屋面板上施工,需要掌握如下一些要點,才能保證平整美觀和工效:

    1、放線;

    2、預鋪后原地收卷再行鋪貼,保證順直;

    3、平行于屋脊(檐),由低至高順水方向搭接鋪貼;

    4、揭開卷材端頭30-50cm寬隔離膜,平整貼實在屋面板上,將隔離膜從成品卷下方引出,確保揭離線與成品卷平行,將引出的隔離膜用圓棍收卷,以避免揭膜用力不均勻弄皺卷材;

    5、端頭固定后,后序鋪貼時,先不揭膜,將卷材帶隔離膜鋪在屋面板上,確保膜與溝楞服貼密實,然后將前端用橡塑刮板輕輕固定后再收揭隔離膜,使膠面與金屬板自然貼攏,用刮板刮壓密實后,再往前鋪貼。屋面板細微凹面需用刮板將膠膜均勻塞入以保證全密封。

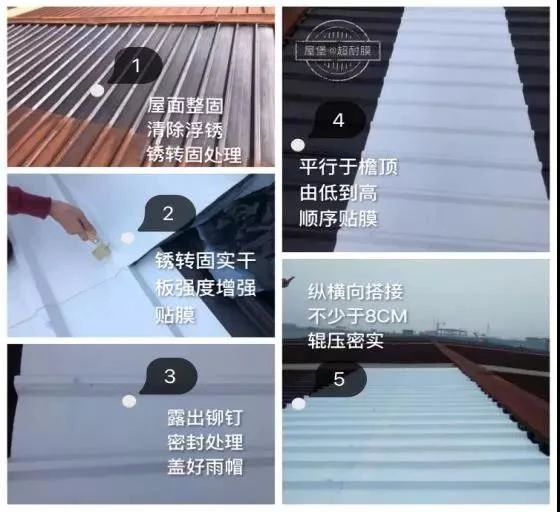

    金屬屋面翻新工藝流程及鋪貼示范圖例:





    施工工序

    基層清理→節點整固→附加強化處理→大面滿粘屋堡超耐膜丁基橡膠密封防水防護膠膜→收邊處理

    施工機具

    清掃清潔物料

    硅膠酮輥、橡塑刮板

    拉鉚槍、釘

    鏟刀、剪刀或美工刀

    彈線工具

    噴涂機、涂料刷

    施工工藝

    1、材料準備

    主材:屋堡超耐膜丁基橡膠密封防水防護膠膜

    輔材1:屋堡超耐膜丁基膠帶

    輔材2:氟膜表面改性劑

    施工前應將主輔材準備齊全,不要破壞材料原包裝,貯存在陰涼處,遠離火源地,避免陽光直曬。

    2、天氣條件

    應在5℃以上氣溫條件下施工,不得在雨、雪和五級以上大風天氣下施工。

    3、基層清理

    保證原屋面系統的壓型鋼板必須與主體結構有可靠的連接,板間的連接要平順、連續,屋面板破損的部位需進行修補。

    徹底清理屋面板表面垃圾、灰塵、污漬,將老化開裂的防水、密封材料全部鏟除。

    清除天溝、檐溝淤積物。

    4、節點整固

    將松動的緊固件重新緊固,替換銹蝕的緊固螺絲,搭接張口變形的部位拉鉚緊固。拆卸后期加固的鋼條,做好標記,待大面鋪貼完工后再恢復。

    5、附加強化處理

    將金屬板搭接部位、屋脊直立鎖邊處、檐口、立面與平面交接處等部位用屋堡超耐膜丁基橡膠密封防水防護膠膜密封膠帶進行強化處理;出屋面設施節點部位用膠帶進行附加強化處理。

    采光窗與金屬屋面板搭接部位是容易產生縫隙滲漏的部位,應予重點關注。施工時,應將加固鋼帶拆卸,清潔搭接邊及緊固帶,鋪貼一道100mm寬超耐膜丁基密封膠帶進行密封強化處理,反復輥壓或刮壓密實,待大面鋪貼完成后再恢復加固鋼帶。

    6、大面滿粘屋堡超耐膜丁基橡膠密封防水防護膠膜

    先放線,施工時進行預鋪,把自然疏松的膠膜卷材按輪廓布置在原屋面鋼板上,平整順直,不得扭曲,長短邊搭接,并進行適當的剪裁,以便保證短邊搭接位置處于原壓型鋼板波谷內。

    搭接前對搭接部位膜面進行改性處理,薄刷一層改性劑,指觸干燥后(1-3分鐘)至2小時內完成搭接。

    鋪設膠膜卷材長邊方向應與屋檐平行,順水方向由低到高鋪貼,邊鋪邊用刮板刮壓密實,搭接部位用反復輥壓或刮壓密實。

    膠膜應與金屬板隨形密實粘貼,凹面用刮板細致擠進抹實,不得空、鼓。

    7、收邊壓條處理,恢復加固鋼條。

    施工注意事項

    1、因為白色卷材表面的反射率很高,工人施工時應戴太陽鏡(過濾紫外線)保護眼睛;

    2、應在女兒墻較低的屋面周邊做好防護措施,確保施工安全;

    3、卷材表面潮濕時發滑,應小心行走,避免摔倒;

    4、螺釘、收口壓條等金屬物件不應隨意丟棄在卷材上,避免劃傷卷材;

    5、應盡量避免在鋪設好的屋面行走、拖拉或貯存物品,避免破壞施工完畢的屋面;

    6、卷材在屋面不應集中堆放,避免局部荷載過大造成屋面基層變形;

    7、施工前應做好排水措施,確保雨水能及時排走;

    8、每個工作日結束時應對已施工完畢的屋面采取封閉措施。
