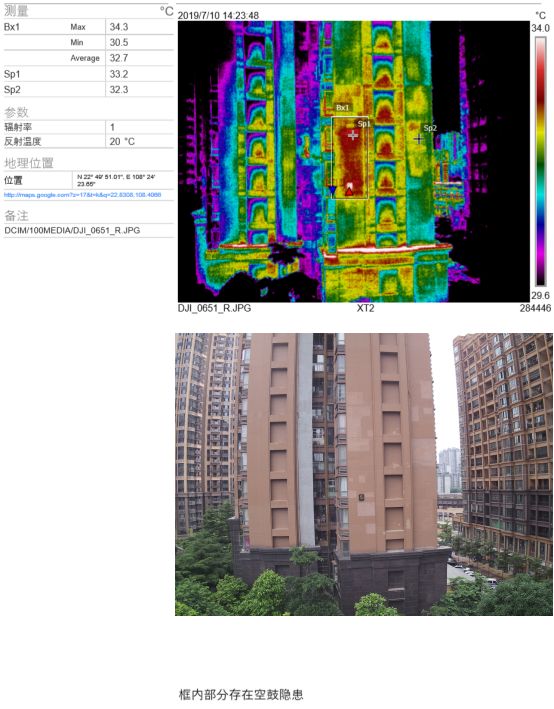

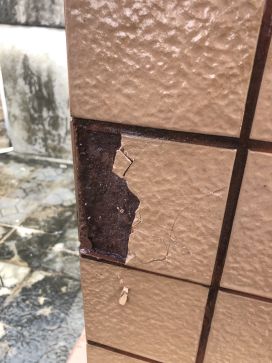

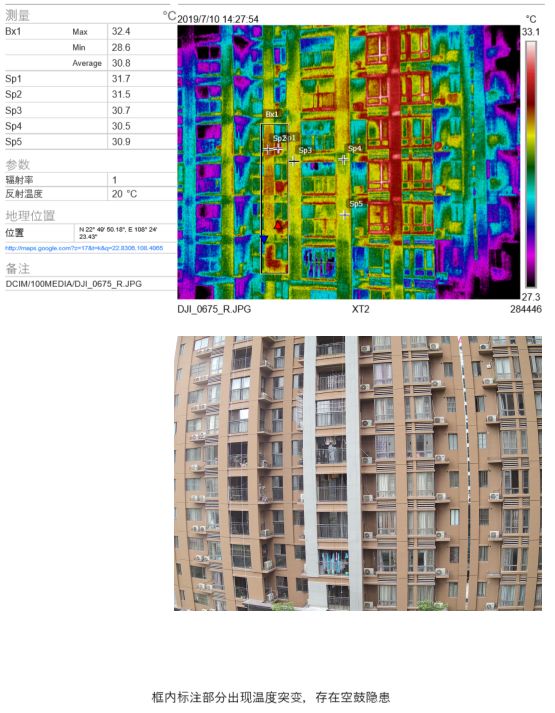

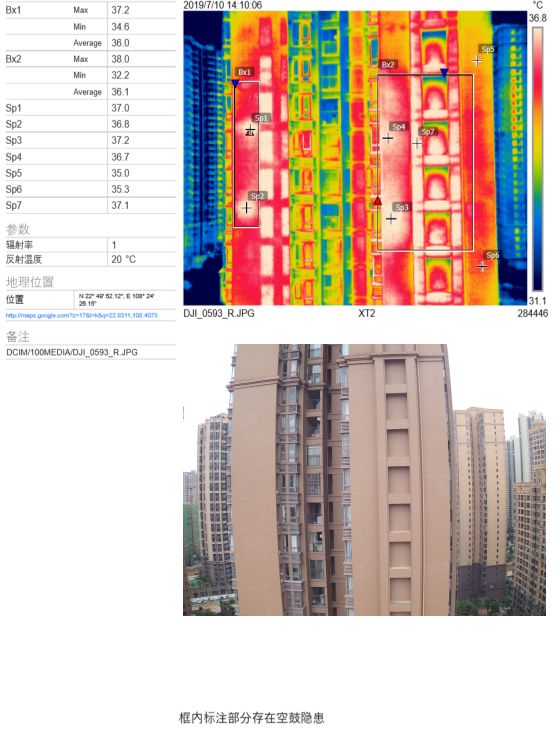

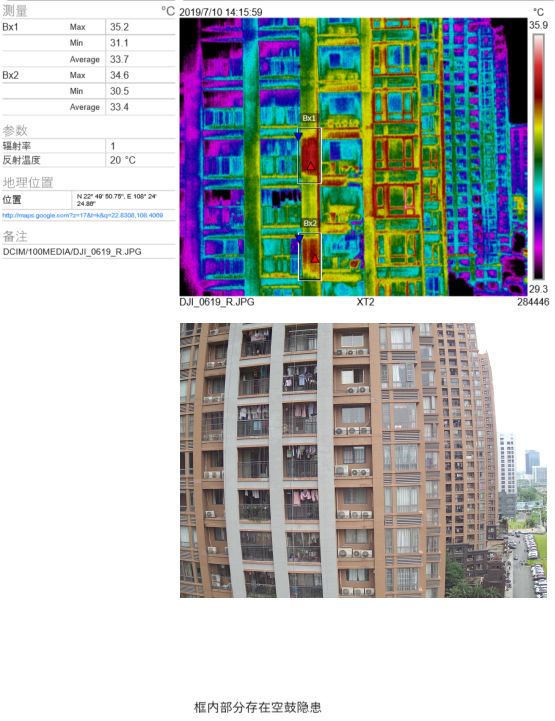

近年來,隨著建筑外墻粘貼面磚的普遍采用,建筑外墻面磚粘接劑空鼓脫落現象也經常發生。本文針對以下紅外熱成像儀所檢測的圖片所展現的空鼓問題,提出技術方案。
現場外墻脫落層面均在面磚粘接層
維修技術方案:
外墻吊籃安裝完成后將外墻面磚整體鏟除至保溫抗裂層;
檢查外墻保溫層的空鼓情況,并且將空鼓部位進行標識標注;
將保溫層空鼓部位外擴切割鏟除,直至墻體粉刷層;
鏟除部位基層清理,并且滾涂PMC-500多功能界面劑;
將鏟除部位采用聚合物砂漿修補平整;
外墻整體墻面打磨、清理,滾涂PMC-500多功能界面劑;

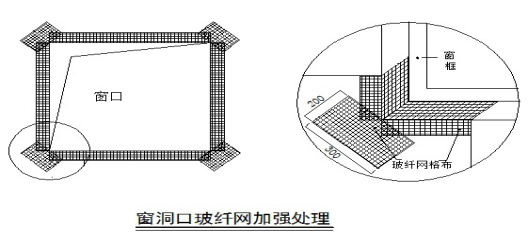

窗邊抗裂加強處理,采用BC101-25外保溫系統抹面膠漿復合臥牛山耐堿玻纖網格布;
外墻通體部分一定高度設置一道溫度變形縫,開設矩形槽,槽內嵌填MS202改性硅酮密封膠;
窗框四周建議開設矩形槽,槽內嵌填YS-203單組份MS改性硅酮密封膠(由于外墻窗受風壓影響,窗一直是動態的,所以建議窗框四周采用開槽密封工藝進行耐疲勞性柔性連接);
外墻整體墻面批刮首道批刮WM-101單組份聚合物防水砂漿,在第一遍防水砂漿批刮時在中間壓入臥牛山耐堿玻纖網格布,耐堿玻璃纖網格布搭接,防水砂漿應完全覆蓋玻璃纖維網格布。待第一遍防水砂漿干燥后墻面設置加固鉚釘。再批刮第二遍防水砂漿,用大鐵板拉平確保墻面平整。防水砂漿層均上翻女兒墻頂面收口;
在完成外墻面整體找平、防水抗裂處理后在抗裂層表面直接涂刷961德愛威抗堿底漆;
待底漆施工完畢,干燥后直接滾涂364 德堡龍硅復合全能漆裝飾涂層;
飾面層施工完畢后,窗框與墻體連接部位四周打YS-203單組份MS改性硅酮密封膠。
